Церковь Святого апостола Петра в Лахте
Реставрационные работы были завершены на 2 месяца раньше срока. Специалисты приложили все усилия для того, чтобы деревянная церковь — подлинное украшение Лахты — в обновленном облике встретила свой главный праздник — 125‐летие со дня ее первого освящения.
Клиент
СПбГКУ «Дирекция заказчика по ремонтно‐реставрационным работам на памятниках истории и культуры»
Cрок реализации
2017 — 2019
Адрес
Санкт‐Петербург, Лахтинский пр., д.94

Первый этап реставрации
В 2017 году церковь Святого апостола Петра закрылась на комплексную реставрацию. Подрядной организацией на выполнение работ на объекте культурного наследия выступило ООО «Проектно‐строительное бюро «ЖилСтрой», заказчиком — СПбГКУ

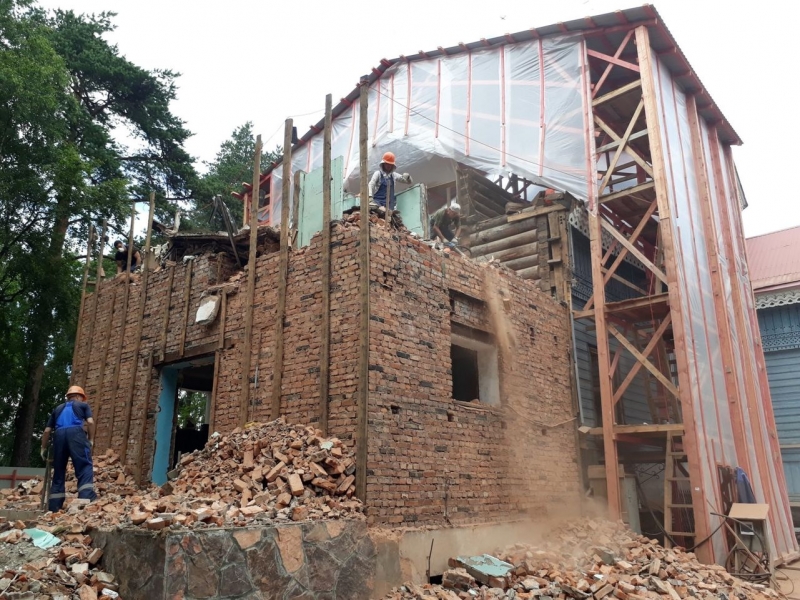

Реставрационные и восстановительные работы в церкви начались летом того же года. Прежде всего была демонтирована кирпичная пристройка западного фасада. Это позволило открыть западную часть исторического сруба, в том числе основание несохранившейся колокольни и полуциркульный оконный проем над входом.
Восстановление целостности сруба

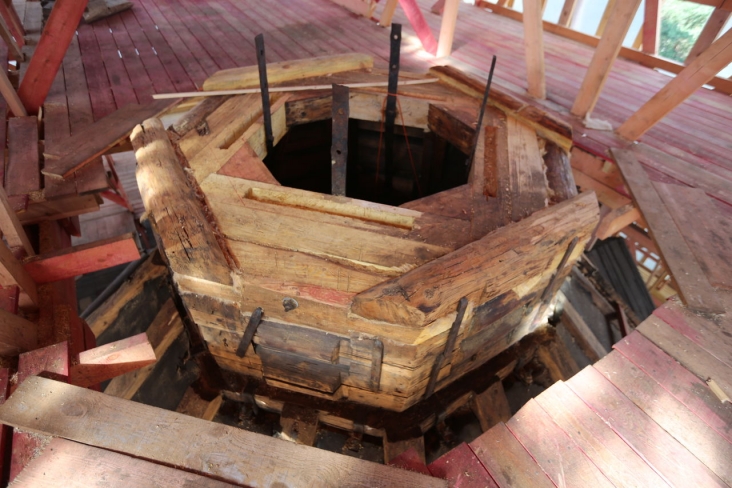

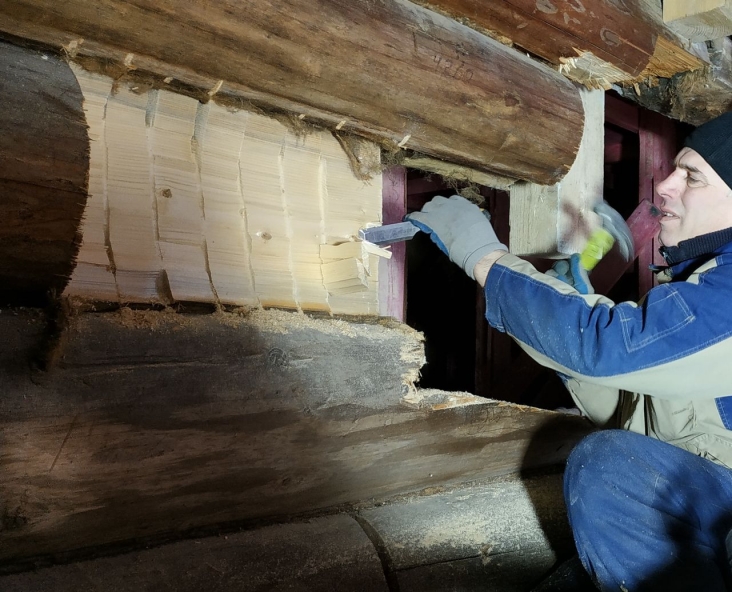

После дополнительных обследований и сооружения лесов с западной стороны здания церкви первостепенной задачей для специалистов стало восстановление целостности сруба и его несущих свойств.
Воссоздание колокольни

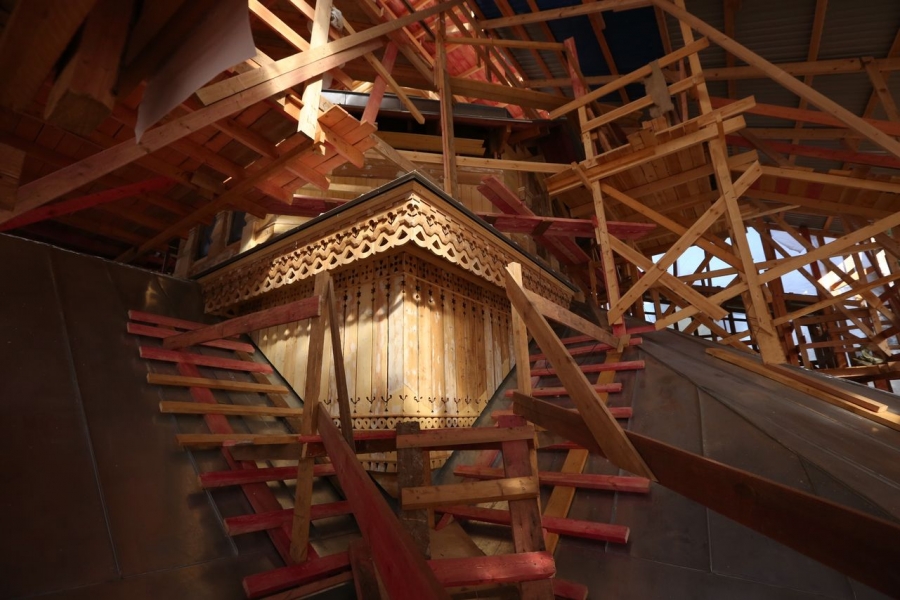

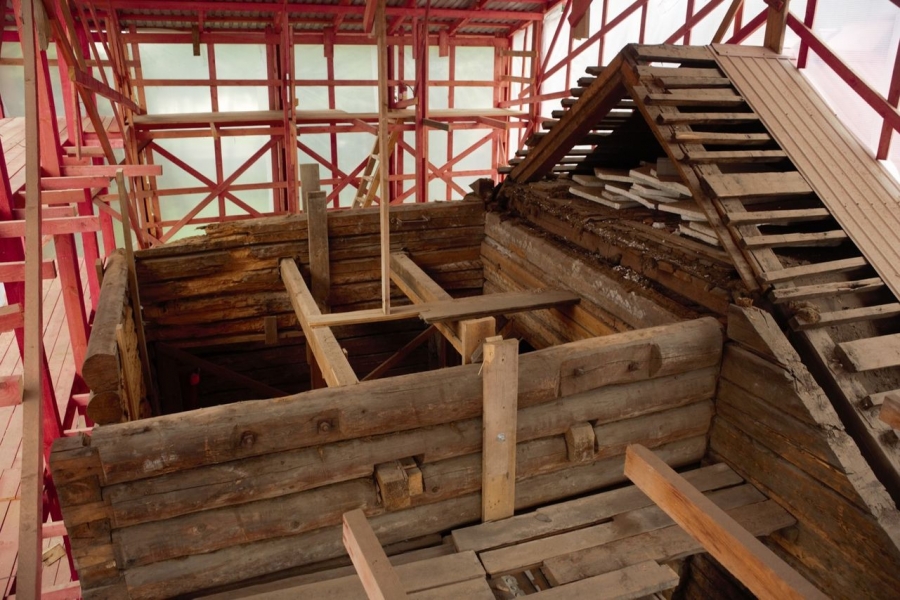

Колокольня состояла из яруса звонницы, шатра и главки. После сооружения каркаса и покрытия шатра кровельным металлом начался монтаж резного декора, в том числе карнизов, перил, ограждения звонницы и декоративных слуховых окон на шатре. Главка изготавливалась в реставрационной мастерской компании «ПСБ ЖилСтрой».
В ходе разбора поздней главки над шатром реставраторы обнаружили основание исторической шейки главки, которую снесли в советское время. Это позволило значительно упростить и скорректировать проект воссоздания главки. Воссоздание колокольни завершилось в ноябре 2017 года.

Второй этап реставрации
Сооружения безопасности
К следующему этапу реставрационных работ специалисты компании «ПСБ «ЖилСтрой» приступили в мае 2018 года. Вокруг церкви соорудили деревянные строительные леса с наружной защитой из пленки и временной кровлей, что позволило полностью защитить исторические конструкции от влияния атмосферных осадков и ветра. По требованиям пожарной безопасности деревянные конструкции лесов обработали огнезащитными материалами, а рабочие зоны оснастили огнетушителями и оборудовали молниезащитой.
Кровля
Работы начались с разбора неисторической кровли, включая шатер над барабаном. После укрепления конструкций специалисты приступили к восстановлению кровли, в ходе которого перекрытия заново утеплили современными материалами и защитили от влаги. При этом исторический утеплитель из опилок на кровле шатра было решено сохранить ввиду его отличного состояния. Новое покрытие кровли выполнили согласно историческому облику — из стальных картин с фальцевым соединением.
Обшивка

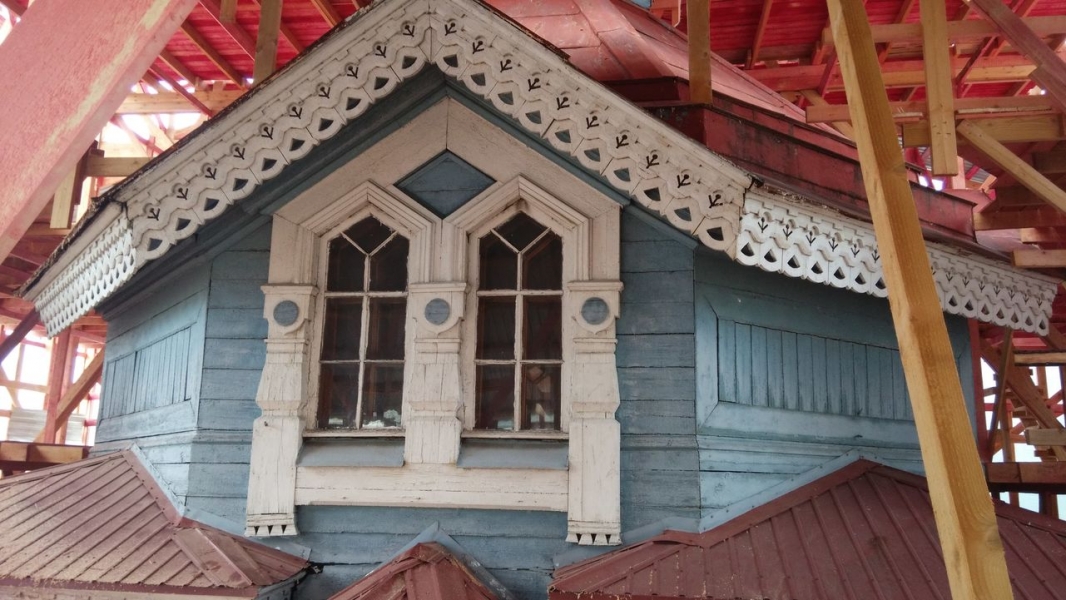

Параллельно с работами по восстановлению кровли выполнялся разбор декоративной обшивки наружных стен сруба, включая карнизные свесы и наличники.

Реставрация крылец из известняка и каменной облицовки цоколя
Одним из ключевых мероприятий второго этапа стала реставрация крылец из известняка и каменной облицовки цоколя. Все каменные поверхности были очищены от грязи и плесени методом пескоструйной обработки, бутовая кладка цоколя укреплена, швы заново зачеканены. Существующие крыльца, выполненные из известняковых блоков, имели много сколов и трещин, поэтому поврежденные блоки были извлечены, заменены на новые, а ступени заново отшлифованы и покрыты влагозащитным составом. В этот же период было воссоздано парадное крыльцо западного фасада церкви.
Реконструкция подвала
Далее специалисты приступили к реконструкции подвала. Укрепили и восстановили кирпичную кладку несущих стен, которая за долгие годы нахождения во влажной среде частично пришла в негодность, отсырев и утратив прочность. Некоторые участки из кирпича пришлось полностью перекладывать. Земляной пол по всей площади подвала (кроме участка под алтарем) существенно углубили, выровняли и забетонировали.
Также было разобрано перекрытие между подвалом и первым этажом. Полностью демонтирован дощатый пол, существующие бетонные плиты сохранены. Поверхность всех металлических балок была очищена и покрыта слоем антикоррозийной защитой, поврежденные конструкции заменены. Проведенные работы позволили начать установку лесов внутри здания церкви, обеспечить доступ к внутренней поверхности шатра, замену части несущих балок и установку новой шейки главки.
В завершение этого этапа работ над парадным крыльцом был восстановлен деревянный навес. В ноябре 2018 года церковь законсервировали до начала следующего года.

Третий этап реставрации
Заключительный третий этап реставрационных работ начался в феврале 2019 года. Он стал самым масштабным по количеству выполненных работ и задействованных специалистов.
Восстановление элементов обшивки

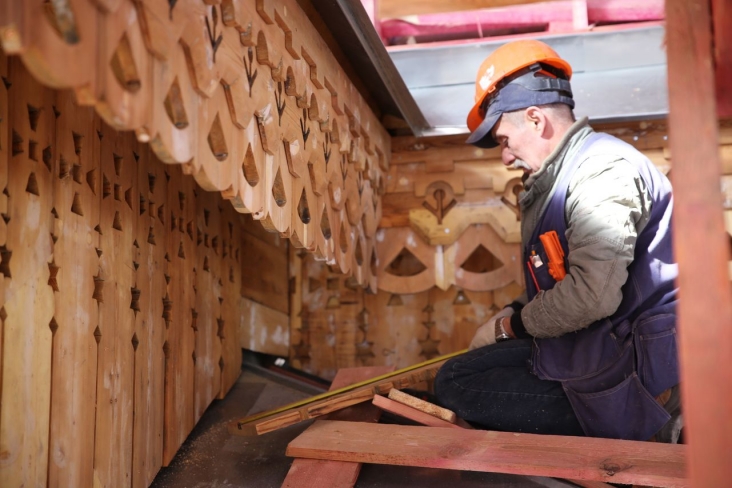

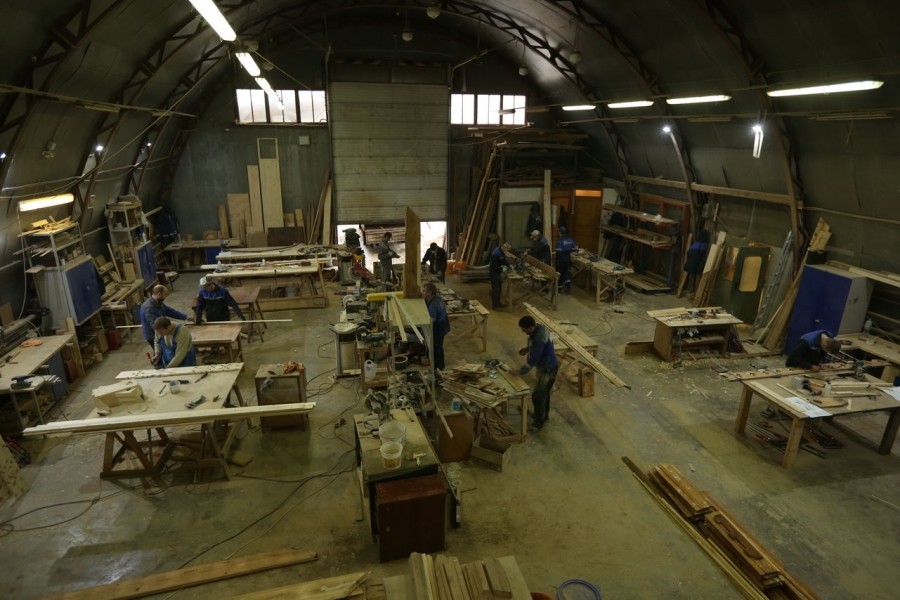

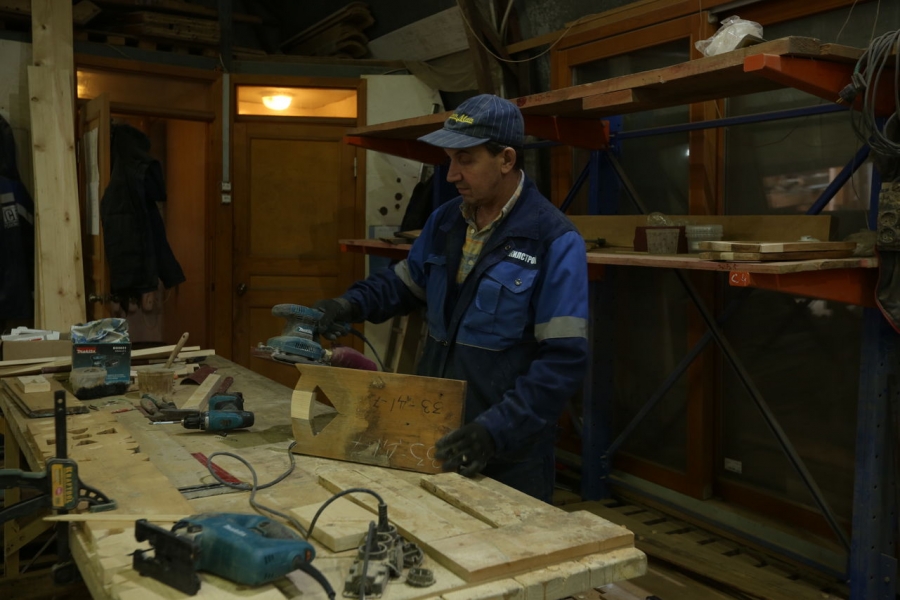

В реставрационной мастерской компании «ПСБ «ЖилСтрой» началось восстановление элементов обшивки фасада, включая карнизную резьбу, наличники и часть оконных блоков. Большую часть деталей обшивки признали непригодной для реставрации, а некоторые фрагменты декора оказались полностью утрачены.
Все элементы, как воссозданные, так и отреставрированные, обрабатывали огнебиозащитным составом, неровности на поверхности дерева зашлифовывали и выравнивали шпаклевкой. Затем элементы складировали, заново маркировали и отправляли на объект. Также на объекте велась подготовка к креплению обшивки фасада.
Воссоздание крестов
Параллельно с завершением монтажа декора фасадов началось воссоздание крестов. На верхушках обеих главок было подготовлено основание под кресты — перекрестие из сваренных между собой стальных труб прямоугольного сечения.
Важно отметить, что декоративная часть креста состояла из латунных пластин, прикрепленных к основанию латунными шурупами заподлицо, и декоративных деталей в виде солнечных лучей. Для защиты от молний кресты были оборудованы молниеотводом.
В этот же период активно велись работы по окраске фасада и кровли церкви, а в мастерских приступили к золочению главок и крестов.
Реставрация металлического декора фасадов
Металлический декор фасадов (оконные решетки, литые чугунные столбы и кронштейны) также был отправлен на реставрацию в мастерские. Несмотря на высокую сохранность, металл был покрыт многочисленными слоями краски, а в некоторых местах поверхность заржавела. Старую краску счищали с помощью специальных химических средств, а ржавчину удаляли методом абразивной очистки.
Для повышения срока службы металла и лучшей сопротивляемости коррозии очищенная поверхность была покрыта фосфатной пленкой.
После проведенных подготовительных процедур металлический декор отдавали на окраску ручным способом в два слоя. Затем детали упаковывались и доставлялись на объект.

Работы внутри здания
Масштабные работы были проведены внутри здания церкви. Во время раскрытия заложенных в советское время оконных и дверных проемов под слоем штукатурки была обнаружена оригинальная старинная дверь. Поздние оконные и дверные заполнения в здании церкви были демонтированы, а сохранившиеся исторические полуциркульные окна и филенчатые входные двери отправлены на реставрацию в мастерскую.
В помещениях церкви была выполнена расчистка стен. Деревянные поверхности интерьера (внутренние ребра шатра, наличники окон, карнизные тяги и пилястры светового барабана) реставрировали без снятия с места ввиду их почти полной сохранности и высокой сложности демонтажа.
Также в ходе реставрации интерьеров церкви были проведены работы по внутренней облицовке шейки главки и устройству вентиляции шатра для соблюдения общего температурно‐влажностного режима.
После проведения основных штукатурных и малярных работ было начато восстановление деревянных полов на первом этаже и на уровне хоров, алтарной части (солеи), а также монтаж двухмаршевой деревянной лестницы.
В завершение интерьерных работ специалисты установили дверные и оконные заполнения в заранее подготовленные коробки, в том числе в воссозданные дверные проемы пономарки и витраж в алтарной части.

Жизнь церкви после реставрации
27 мая 2019 года состоялось знаковое событие в жизни церкви — освящение и поднятие колоколов. На нем присутствовали настоятель храма протоиерей Андрей Мунтян, представители Попечительского совета, специалисты компании «ПСБ «ЖилСтрой», прихожане. А 7 июня прошло торжественное освящение и поднятие крестов на главки церкви.
11 июля храм посетил вице‐губернатор Санкт‐Петербурга Николай Линченко. Он ознакомился с завершающим этапом реставрации памятника деревянного зодчества. В мероприятии также приняли участие председатель Комитета по государственному контролю, использованию и охране памятников истории и культуры Сергей Макаров, директор СПБ ГКУ «Дирекция заказчика по ремонтно‐реставрационным работам на памятниках истории и культуры» Наталия Дзядзько, протоиерей, настоятель храма Святого апостола Петра в Лахте Андрей Мунтян, представители «ПСБ ЖилСтрой» и СМИ.
12 июля, в день памяти святых первоверховных апостолов Петра и Павла, состоялась праздничная божественная литургия в честь открытия храма после трехлетней реставрации и 125‐летия со дня первого освящения святыни.
16 августа состоялось торжественное освящение храма. Чин освящения совершил митрополит Санкт‐Петербургский и Ладожский Варсонофий.
